Suivre le chantier

Présentation de la réunion publique 20/09/18

25/08/2020 Début des travaux !

02/09/2020 Terrassement et évacuation/stockage des terres végétales.

23/09/2020 Fond de forme ilot B (logements 06 à 12)

23/09/2020 Fond de forme ilot C (logements 13 à 16)

23/09/2020 Panneau de chantier installé !

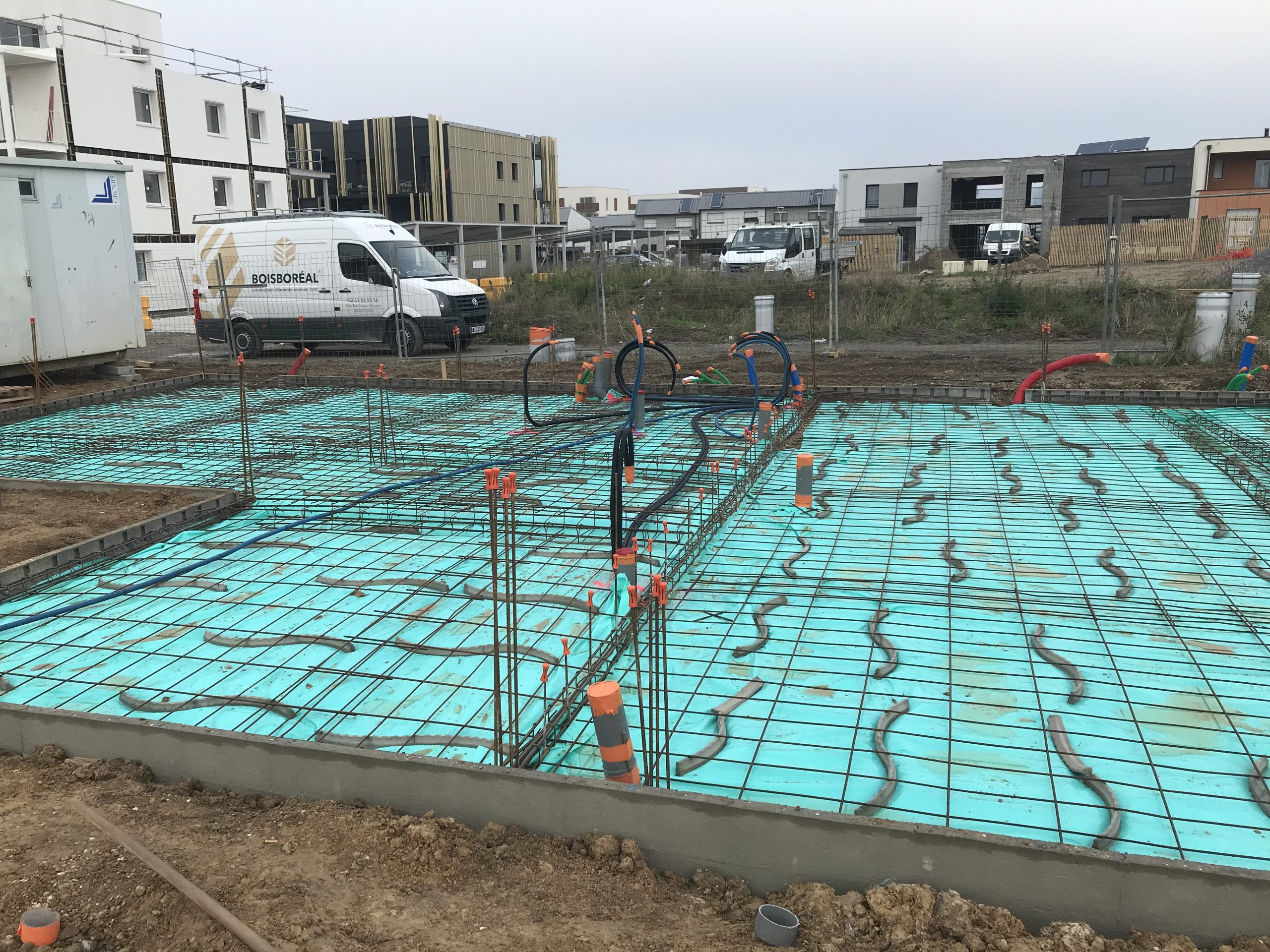

05/10/2020 Fondations et soubassement sur l'îlot A.

05/10/2020 Fondations et soubassement logements 03 et 04.

08/10/2020 Parpaings posés par les habitants en soubassement du logement 04.

12/10/2020 Canalisations sur l'îlot A.

12/10/2020 Implantation de l'îlot B réalisée.

21/10/2020 Fondations et soubassement logement 13 & 14.

21/10/2020 Fondations et soubassements logement 15 & 16

21/10/2020 Dallage logements 01 & 02 & 03.

18/11/2020 Elévations Ilot A (01 - 05) en cours.

18/11/2020 Plancher bas Ilot B (06 - 12) terminé.

18/11/2020 Elévations Ilot C (13 - 16) en cours.

18/11/2020 Elévations Ilot C (13 - 16) en cours.

16/12/2020 Plancher Haut Ilot A (01 - 05) terminé.

16/12/2020 Début des élévations sur l'ilot B (06 - 12).

16/12/2020 Plancher Haut Ilot C (13 - 16) terminé.

13/01/2021 Elévations M06 & M07 en cours.

13/01/2021 Murs de refends en cours d'élévations sur l'ilot A (M01 à M05).

20/01/2021 Achèvement des murs de refends sur l'ilot A.

03/02/2021 Arrivée des Murs Ossatures Bois pour pose sur l'ilot A.

03/02/2021 Levage des Murs Ossatures Bois sur l'ilot A (ici logement 02). Isolation (laine de bois) et pare vapeur posés en atelier.

03/02/2021. Murs Ossatures Bois ilot A. Pare-pluie, double tasseaux et Bardage bois (douglas naturel) posés en atelier.

03/02/2021 Ilot A.

10/02/2021 Refends en cours d'achèvement à l'Etage de l'ilot C.

10/02/2021 Elévations en cours sur l'ilot B, et refend à l'étage entre M06/M07.

10/02/2021 Approvisionnement des derniers Murs Ossatures Bois (MOB) de l'ilot A.

10/03/2021 Elévations en cours sur l'ilot B.

10/03/2021 Couverture achevée sur les trois premiers logements de l'ilot A.

10/03/2021 Achèvement de la couverture sur l'ilot A.

10/03/2021 Pose des menuiseries aluminium au RdC de l'ilot A.

24/03/2021 Pose des planchers bois/parquets pin en cours (R+2)

24/03/2021 Menuiseries Extérieures posées à l'Etage sur l'ilot A.

24/03/2021 Pose en cours des Murs Ossatures Bois sur l'ilot C

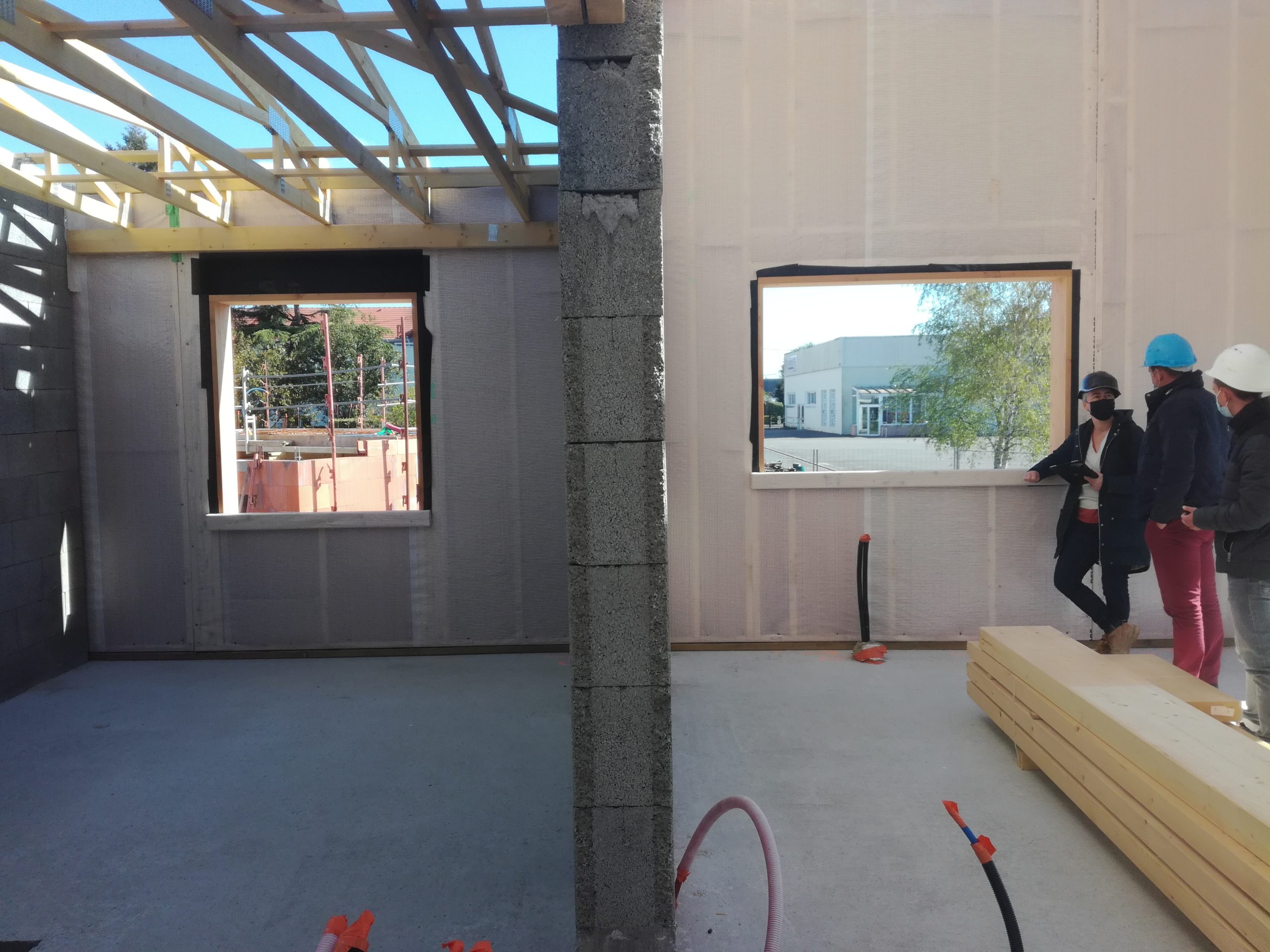

07/04/2021 Raillage et isolation (BioFib Trio) plafonds sur l'ilot A

07/04/2021 Pose des Menuiseries Extérieures au RdC sur l'ilot C (ici Baie à galandage 2 vantaux - 2,60m, logement 15)

07/04/2021 Charpente (traditionnelle et fermette) posée sur l'ilot C. Couverture zinc et planchers bois à suivre.

07/04/2021 Elévations achevées sur l'ilot B. Coulage des planchers bétons en cours.

07/04/2021 Pose des Menuiseries Extérieures au RdC sur l'ilot C (ici Baie 3 vantaux coulissants - 3,2m, logement 13)

05/05/2021 Ilot C Hors d'Air.

02/06/2021 Cloisonnement en cours sur l'ilot A.

02/06/2021 Achèvement de la dalle de la Salle Commune.

02/06/2021 Murs Ossatures Bois sur l'ilot B, Charpentes Traditionnelles et Industrielles en cours.

07/07/2021 Couverture Zinc et Menuiseries Extérieures Aluminium posées sur l'ilot B.

07/07/2021 Montage de la Salle Commune. Murs Ossatures Bois, Plancher Bois, Charpente Traditionnelle, Couverture Zinc.

07/07/2021 Salle Commune en cours, Ilots A & B en arrière plan.

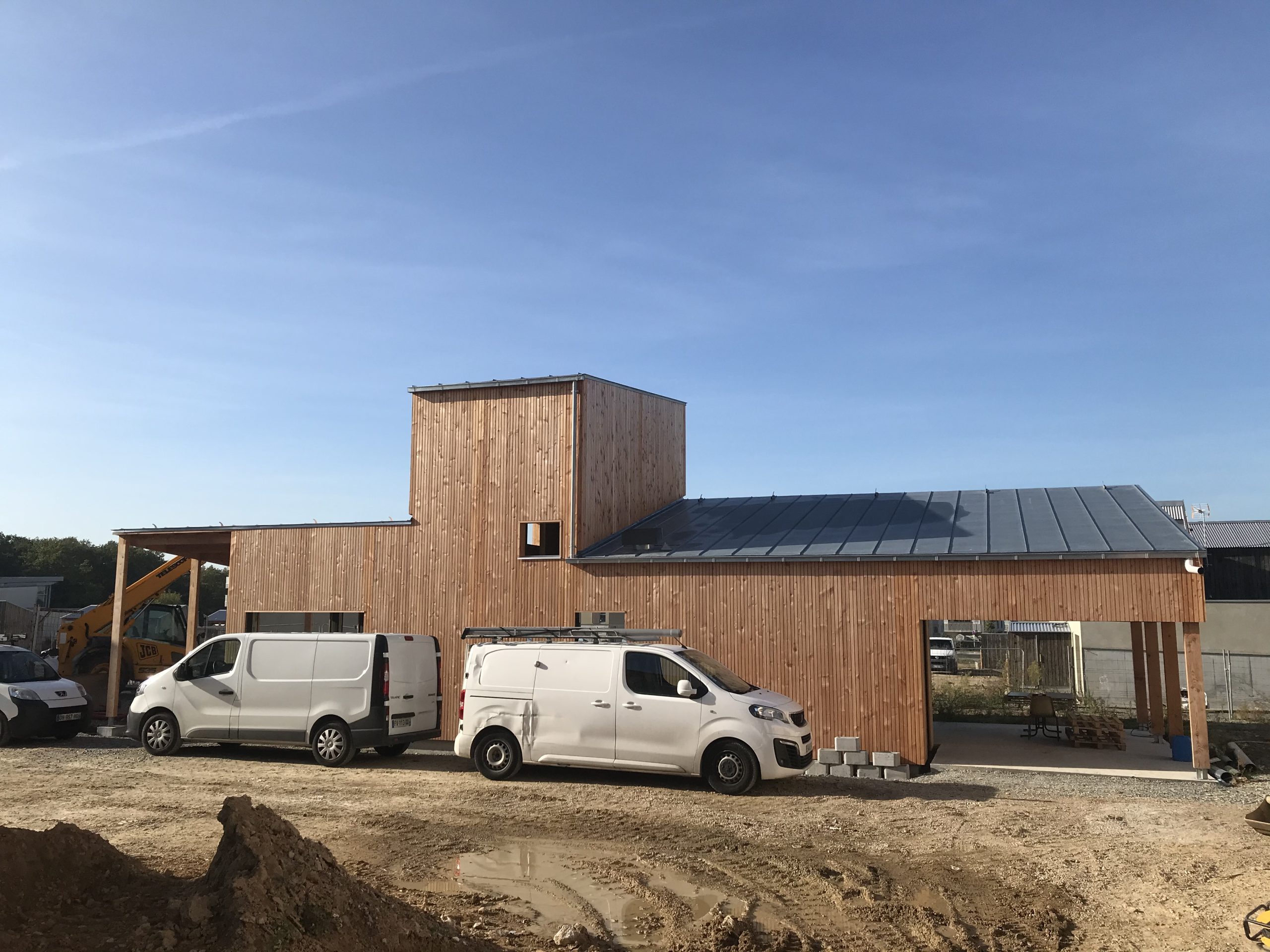

13/10/2021 Salle Commune : Charpente et couverture achevées. Menuiseries Aluminium à venir.

13/10/2021 Ilot A : Réseaux rigides (EU, EP) et Réseaux souples (AEP, ELEC, TELECOM) achevés. Sorties de poêles posées. Container Local vélo installé.

13/10/2021 Ilot B : Réseaux souples achevés, Réseaux rigides en cours. Sorties de poêles posées. Local vélo installé. Début d'intervention du plaquiste pour la pose des rails.

13/10/2021 Container de réemploi à usage de local vélo sur l'ilot A. Le container servira également de support de terrasse pour le logement à l'étage.

13/10/2021 Ilot B, vue façade Nord.

13/10/2021 Local vélo Ilot A.

13/10/2021 Local vélo Ilot B.

13/10/2021 Local vélo Ilot C.

22/02/02 Pose du plancher de la Salle Commune

22/02/02 Ilot A, pose des revêtements de sol en cours

22/02/02 Cœur d'ilot

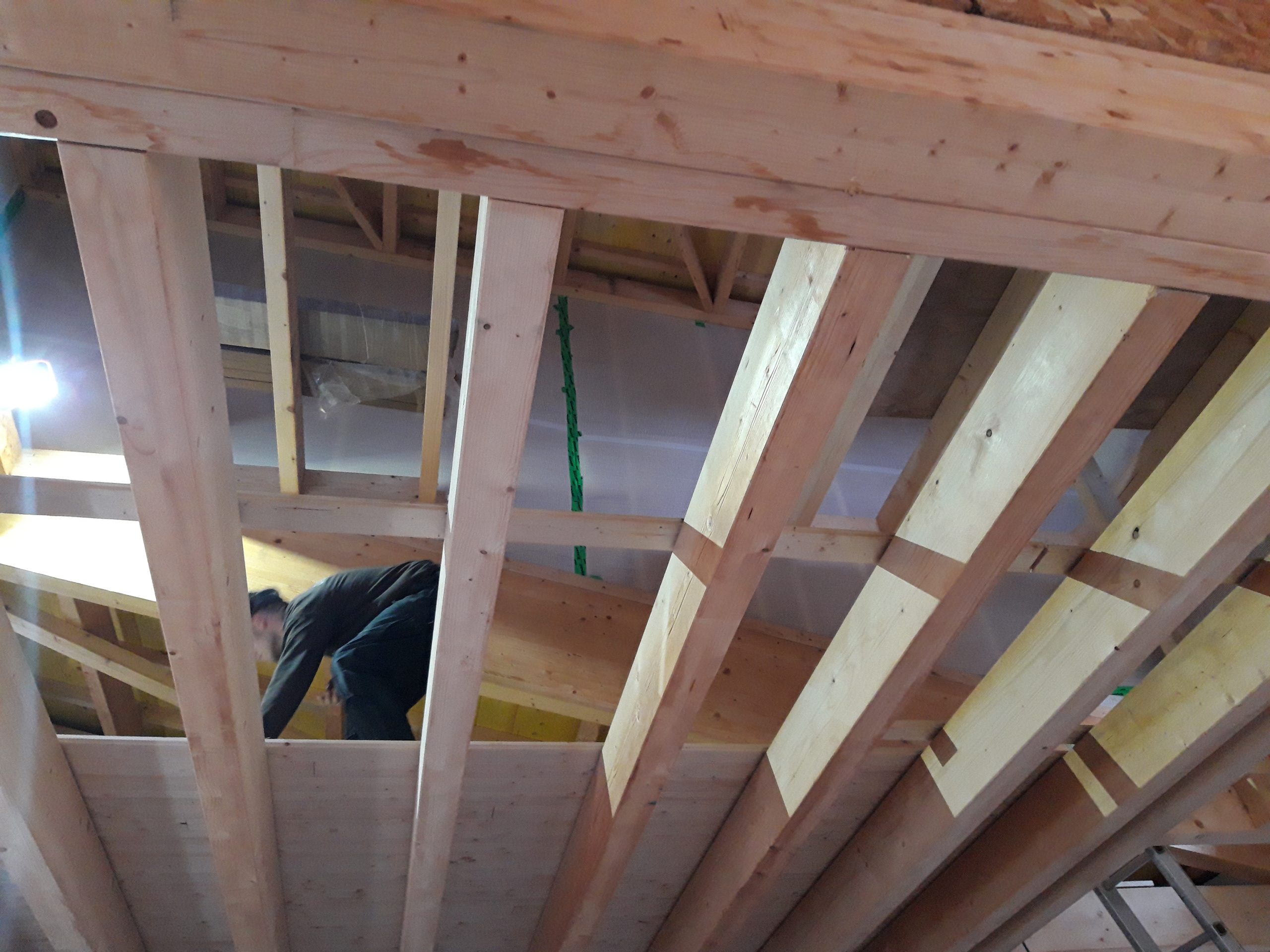

22/02/02 Ilot C, pose des escaliers intérieurs bois en cours

22/02/02 Ilot A, pose du parquet massif de réemploi

22/02/02 lot A, pose du parquet massif de réemploi

22/05/04 Salle Commune, achèvement du placo et chape réalisée

22/05/04 Salle Commune, achèvement du placo et chape réalisée

22/05/04 Cœur d'ilot, travaux de nivellement et modelage en cours

22/05/04 Pose des terrasses bois en cours

22/05/04 Pose des terrasses bois en cours

22/06/01 Salle commune

22/06/01 Ilot C

22/06/01 Ilot B

22/06/01 Ilot B

22/06/01 Ilot A

22/07 Ilot B, extérieurs achevés. Logements livrés.

22/07 Ilot C, extérieurs achevés. Logements livrés.

22/07 Cœur d'ilot. Les plantations seront réalisés par les habitants accompagnés du paysagiste.

22/07 Cœur d'ilot. Les plantations seront réalisés par les habitants accompagnés du paysagiste.

22/07 Préau de la Salle Commune, les habitants s'approprient les lieux.

Le cœur d'ilot

Le mixte individuel-intermédiaire

La maison commune

Les maisons accolées avec une attention particulière portée à l'intimité

05/07/2023 - Vue aérienne

05/07/2023 - Vue aérienne

05/07/2023 - La maison commune

05/07/2023 - La maison commune

05/07/2023 - La maison commune
